±800千伏青豫特高压直流工程青南换流站调试获阶段性突破
科技日报记者 张蕴 通讯员 何炳勋 包正红
“加压时间到,750千伏GISⅠ段母线A相PT运行电压考核通过!”近日,±800千伏青南换流站750千伏GIS设备全电压耐压试验全部完成,这是±800千伏青南换流站主设备调试工程又一重要里程碑式节点,为站内交流系统调试工作启动及工程投运奠定了良好基础。这也是青海省内首次在现场开展的750千伏GIS设备全电压特殊交接试验
±800千伏青南特高压换流变电站内电力设备完成组装,标志着工程进入主设备调试试验高峰期。750千伏GIS作为±800千伏青南换流站主设备的“大动脉”之一,设备的可靠性、安全性及整体耐受电压能力将直接影响整个特高压工程的安全稳定运行。
该工程调试组组长康钧介绍,开展GIS设备现场全电压耐压试验,是给换流站这条“大动脉”进行全面“舒筋活络”,通过模拟带电运行时的状态,以检测GIS设备是否能够正常工作。全站GIS设备必须经过现场100%全电压耐压试验,待试验数据合格后,才能投入运行。
据了解,本次试验是青海省内首次在现场开展的750千伏GIS设备全电压特殊交接试验,根据现场实际情况,结合设备安装进度,耐压试验共分为12个阶段进行。国网青海电科院通过实地勘察,采用最优试验模式,利用两个不完整串分别完成750千伏I、II段母线耐压试验,最终实现母线耐压试验一次性完成,超越了先前既定的母线重复耐压不超过两次的目标。
截至5月27日,国网青海电科院已完成±800千伏青南换流站全站750千伏GIS设备、6台750千伏主变压器特殊交接试验。下一阶段,青南换流站直流场、交流滤波器场一次设备单体试验、±800千伏青南换流站28台换流变压器、750千伏罐式断路器等主设备特殊交接试验也将全面铺开,为青海-河南±800千伏特高压直流输电工程顺利建成投运提供有力技术支撑。

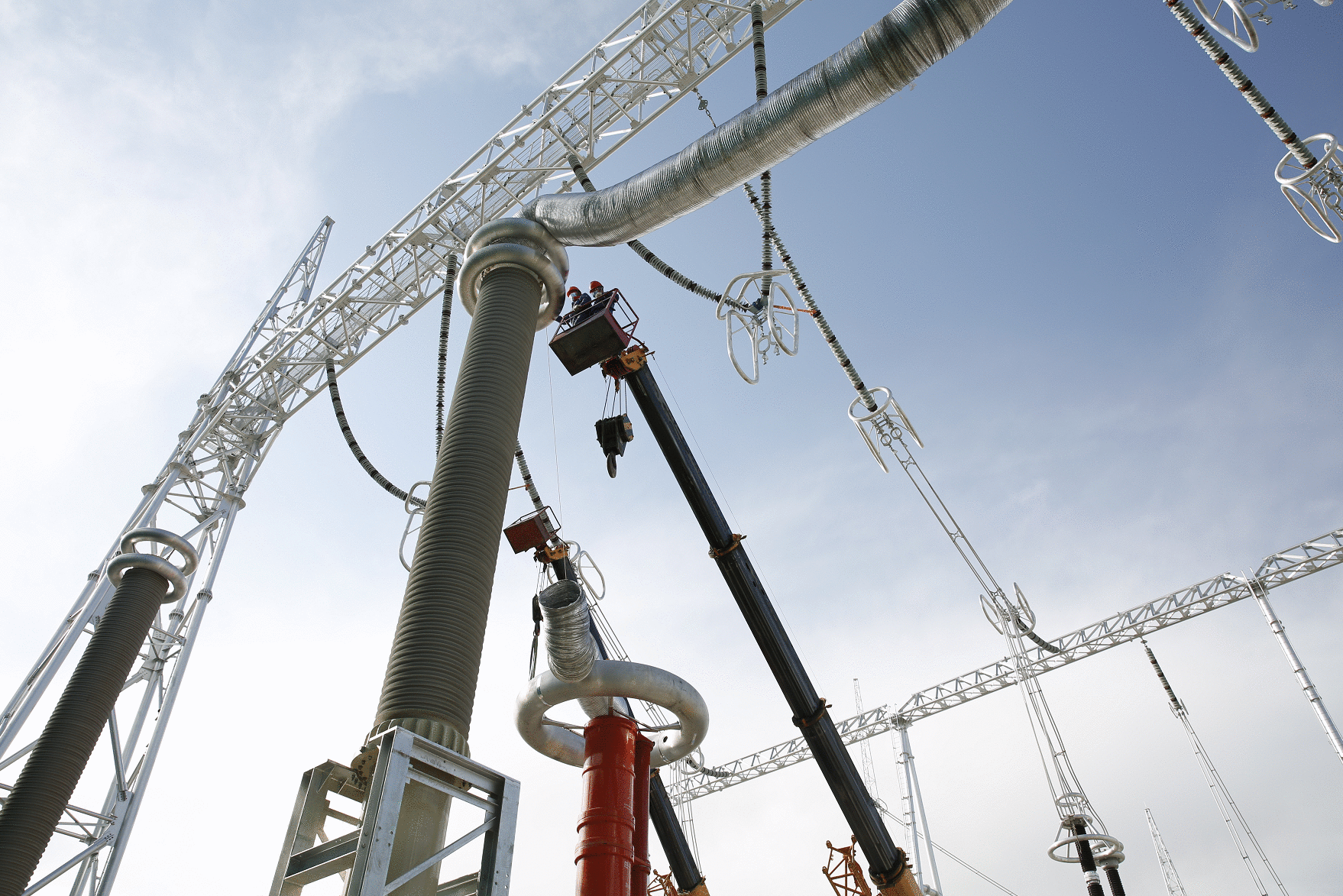

5月22日,在±800千伏青南换流站750千伏 GIS设备区,国网青海电科院专业人员正在进行750千伏GIS设备交流耐压试验前的试验引线连接工作。

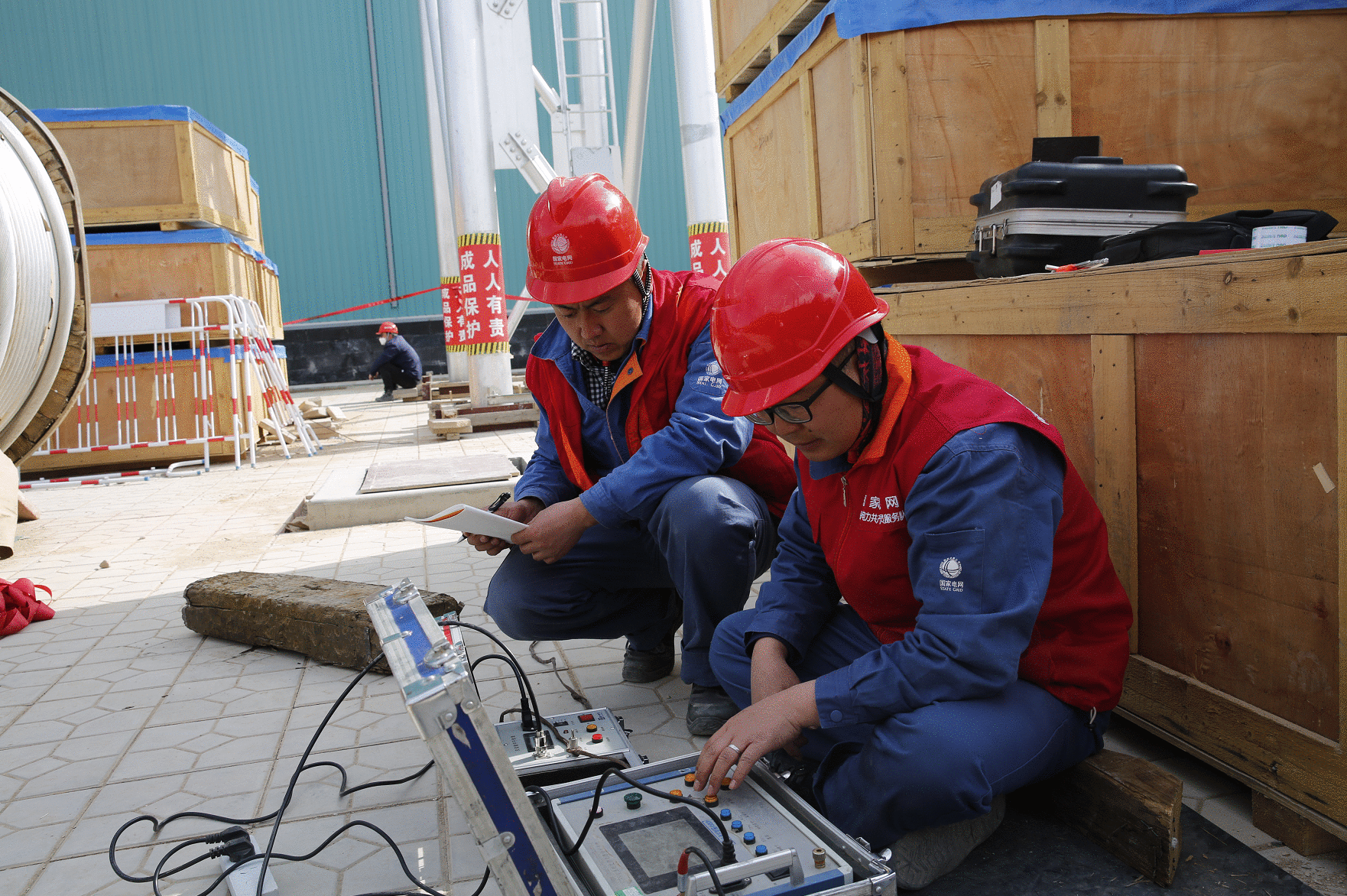

5月22日,在±800千伏青南换流站750千伏 GIS设备区,国网青海电科院专业人员正在进行750千伏GIS设备交流耐压试验加压工作。
