青海首座750千伏变电站断路器迎大修

来源:实事新闻头条 编辑:李丽 时间:2020-10-19

科技日报记者 张蕴  通讯员 谢莉蓉

10月17日,在地处青海省最东部的750千伏官亭变电站,国网青海检修公司检修人员完成最后的验收工作,设备按期顺利恢复供电,至此,历时8天的官亭变电站断路器大修工作顺利结束。

750千伏官亭变电站是我国750千伏输变电示范工程的起点站,也是青海省首座750千伏变电站,是青海清洁水电送出的“东大门”,承担着连接青甘两省电网和黄河上游多座大型阶梯水电站电力送出的重要任务,是西电东送的重要通道。

10月10日到17日,国网青海检修公司对该变电站开展330千伏3330号开关大修工作,这是国庆节后青海主电网实施的第一个大型检修项目。9日,国庆节刚过,检修人员马坚便带着作业小组抵达站内,电源车、储气罐、真空滤油机、真空泵等检修机具设备及备品备件全部就位。

断路器是变电站的核心设备之一,相当于输电线路、母线等主电气设备的开关刀闸。一般情况下,拉开一个开关,就会有一条输电线路停电,但这次检修只停了这组断路器,任何一条线路都不停电,其他设备全部正常运行。官亭变为二分之三接线方式,即2条母线之间3个开关串联供2条线路,相当于1条线路用1.5个开关,青海电力检修公司充分发挥这种接线方式的优势,确定了“只停开关、不停线路”的最优停电方案。

现场检修人员国网青海检修公司变电一次检修班班长马坚介绍:“如果要追求检修效率,我们可以让这4组断路器分2次停电进行检修,每次同时检修2组,这样可以节省一半的人力和时间,但这种检修方式每次需要有1条线路停电,将造成一定的电网运行风险和电能外送压降,产生清洁电能损失,因此,我们选择对4组断路器依次停电检修,总共需要30多天时间。用我们人力的付出换取电网安全和极大的经济效益,我觉得非常划算。”

此次大修的经济效益不仅限于此,在细节处也有具体的体现。以往,按照设备厂家的维修意见,对部分元器件要整体进行更换,而此次大修紧紧跟随提质增效专项行动,充分细化检修方案,对于零部件在检修时视实际工况做出状态评价,无更换必要则不更换。这是该公司以精细化管理为手段,从细节入手,一分一毫降本,一点一滴增效,促进企业高质量发展的一项具体举措。

官亭变投运已有16年,站内老旧设备比例较高,因此,每一项大修工作的合理安排和检修工艺质量的保证都至关重要,对人员技能水平和整体把控能力都有着很高的要求。马坚犀利洞悉现场每一处细节,严控每一个环节的工艺流程,全力保证检修质量和进度。

据了解,本站330千伏断路器大修周期为10年左右,全站共有330千伏断路器21组63相,今年秋检计划对其中4组12相进行大修,完成后将意味着本站330千伏断路器本周期内的大修工作全部完成,官亭变主电气设备整体运行工况将取得质的提升。

青海首座750千伏变电站断路器迎大修

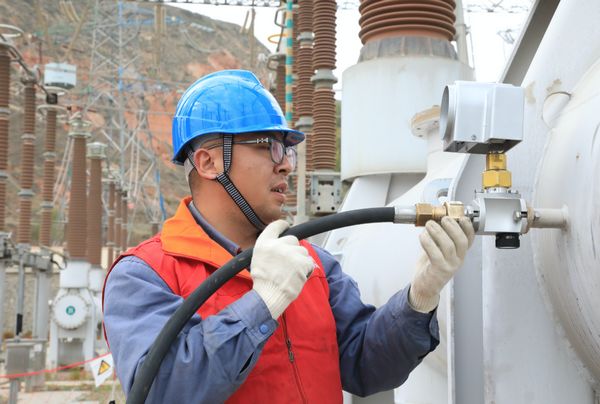

国网青海检修公司检修人员马坚在750千伏官亭变电站检修断路器。谢莉蓉 摄

青海首座750千伏变电站断路器迎大修

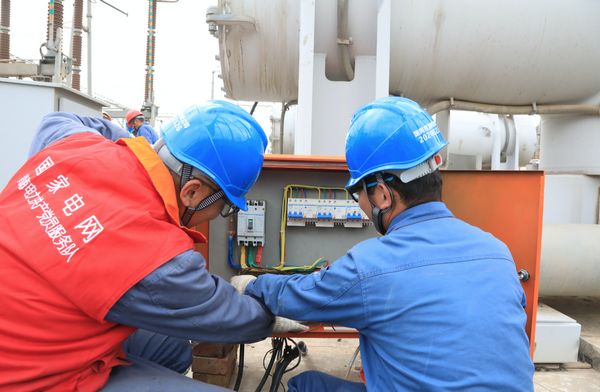

国网青海检修公司检修人员马坚和马啟明在750千伏官亭变电站检修断路器。谢莉蓉 摄

青海首座750千伏变电站断路器迎大修

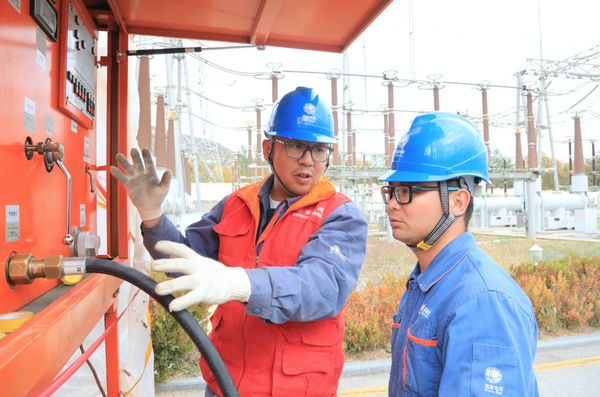

国网青海检修公司检修人员马坚和马啟明在750千伏官亭变电站检修断路器。谢莉蓉 摄
