大藤峡水利枢纽工程正式下闸蓄水

来源:实事新闻头条 编辑:李丽 时间:2020-03-10

科技日报记者 唐婷

记者从水利部获悉,3月10日9时,随着泄水闸门徐徐落下,大藤峡水利枢纽正式下闸蓄水,这标志着该工程投入初期运用。大藤峡水利枢纽工程是国家172项节水供水重大水利工程的标志性工程和珠江流域关键控制性工程。

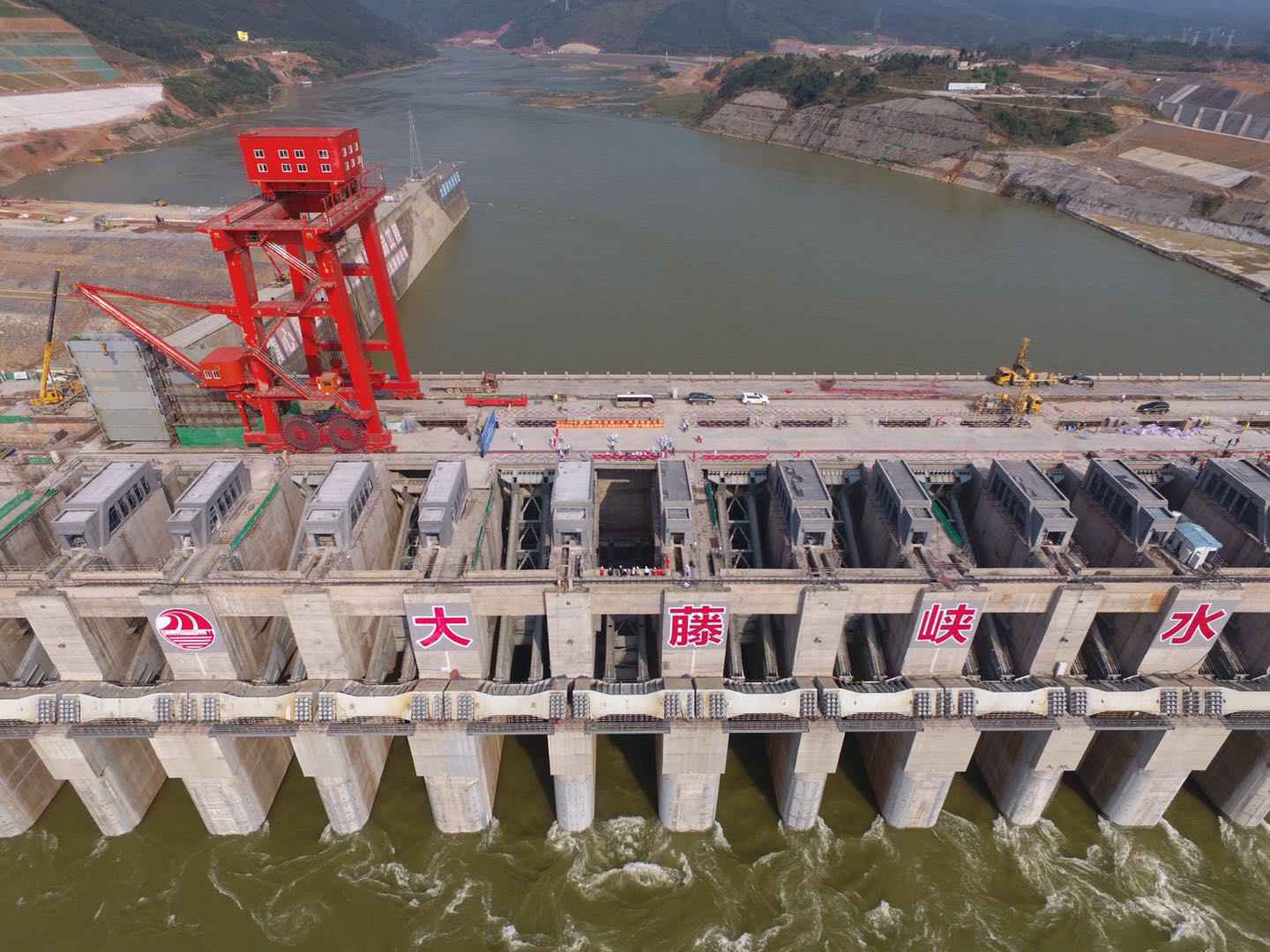

大藤峡水利枢纽工程正式下闸蓄水


据介绍,按照工程建设计划,大藤峡水利枢纽蓄水分两个阶段进行,第一阶段计划用10至15天的时间,将上游库区蓄至44米高程,满足船闸通航和首台机组发电两大关键节点目标需求;第二阶段到5月中旬前蓄至52米高程,库容16.1亿立方米,相当于110多个西湖水量,将有效提升粤港澳大湾区水安全保障能力和通航等级,西江亿吨黄金水道初步形成。

目前,水库44米阶段蓄水位淹没范围内的移民搬迁安置和库底清理已完成,52米蓄水位环境保护通过验收,年度度汛方案、初期运行调度方案已获水利部珠江水利委员会批准,工程具备一期下闸蓄水(44米高程)条件,并于3月9日通过一期下闸蓄水(44米高程)阶段验收。

工程一期蓄水期间,将在确保西江下游供水、生态和航运需求的前提下,逐步抬高水位。大藤峡公司将加快推进机组充水试验、船闸有水调试和试通航等工作,争取早日恢复通航,使黔江通航等级将由当前300吨级提升至我国内河航运最高等级3000吨级规模,年运输能力将由1300万吨提升至5200万吨。左岸3台机组全部发电,为地方经济社会发展提供源源不断的清洁能源,改善桂中旱片灌溉用水条件,有效提升粤港澳大湾水安全保障能力。
